Abnahme und Regiebericht mit Unterschrift
Protokolle legen Sie in der Baustelle an, füllen sie im Browser oder in der App aus und lassen sie direkt auf dem Gerät unterschreiben – ohne Papier und mit unveränderbarem PDF.
Schritt für Schritt
- Schritt 1 von 5

Protokoll anlegen
In der Baustelle im Reiter „Protokolle“ auf „Neues Protokoll“ klicken und die Art wählen:
- Abnahmeprotokoll – Abnahme mit Mängelliste, Vorbehalten und Unterschrift beider Seiten
- Regiebericht – Stundenlohnarbeiten mit Stunden, Material und Geräten
- Behinderungsanzeige nach VOB/B § 6 und Bedenkenanzeige nach VOB/B § 4 Abs. 3
craftdex.de - craftdex.deSchritt 2 von 5

Abnahme ausfüllen
Art der Abnahme (förmliche Abnahme oder Teilabnahme), Datum, Ort, die abgenommene Leistung und die Anwesenden mit Funktion und Firma eintragen.
- „Offene Mängel übernehmen“ setzt die Mängel der Baustelle mit Frist zur Beseitigung in die Liste.
- Vorbehalte wegen der Mängel und einer Vertragsstrafe geben Sie direkt im Protokoll an.
- Schritt 3 von 5

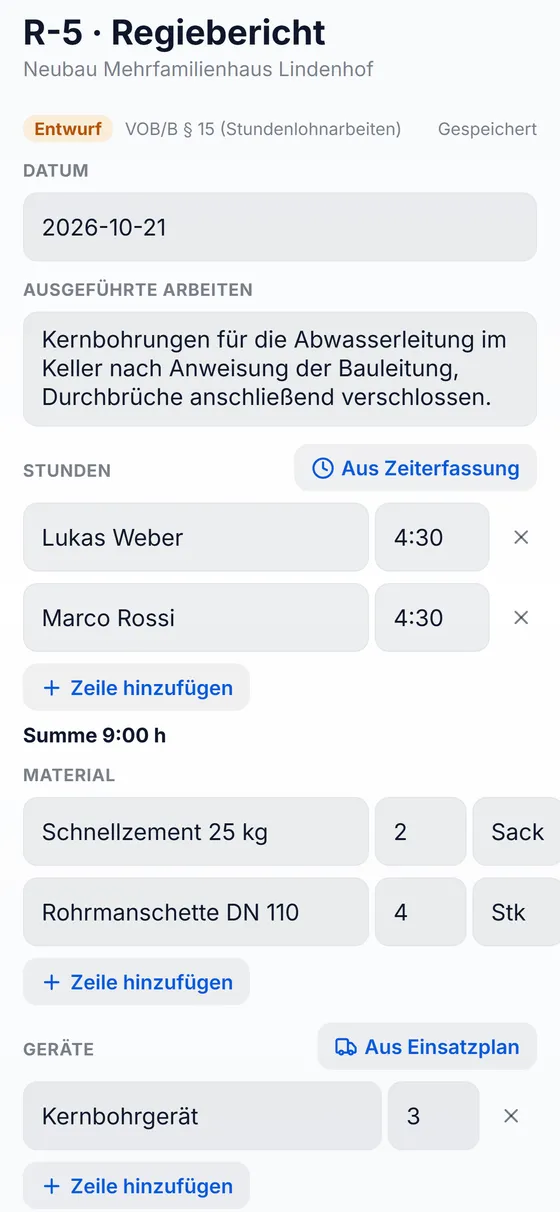

Regiebericht in der App
Auf der Baustelle beschreibt der Mitarbeiter die ausgeführten Arbeiten, übernimmt die Stunden „Aus Zeiterfassung“ – auch die der Kollegen – und ergänzt Material sowie Geräte, etwa „Aus Einsatzplan“.
- craftdex.deSchritt 4 von 5

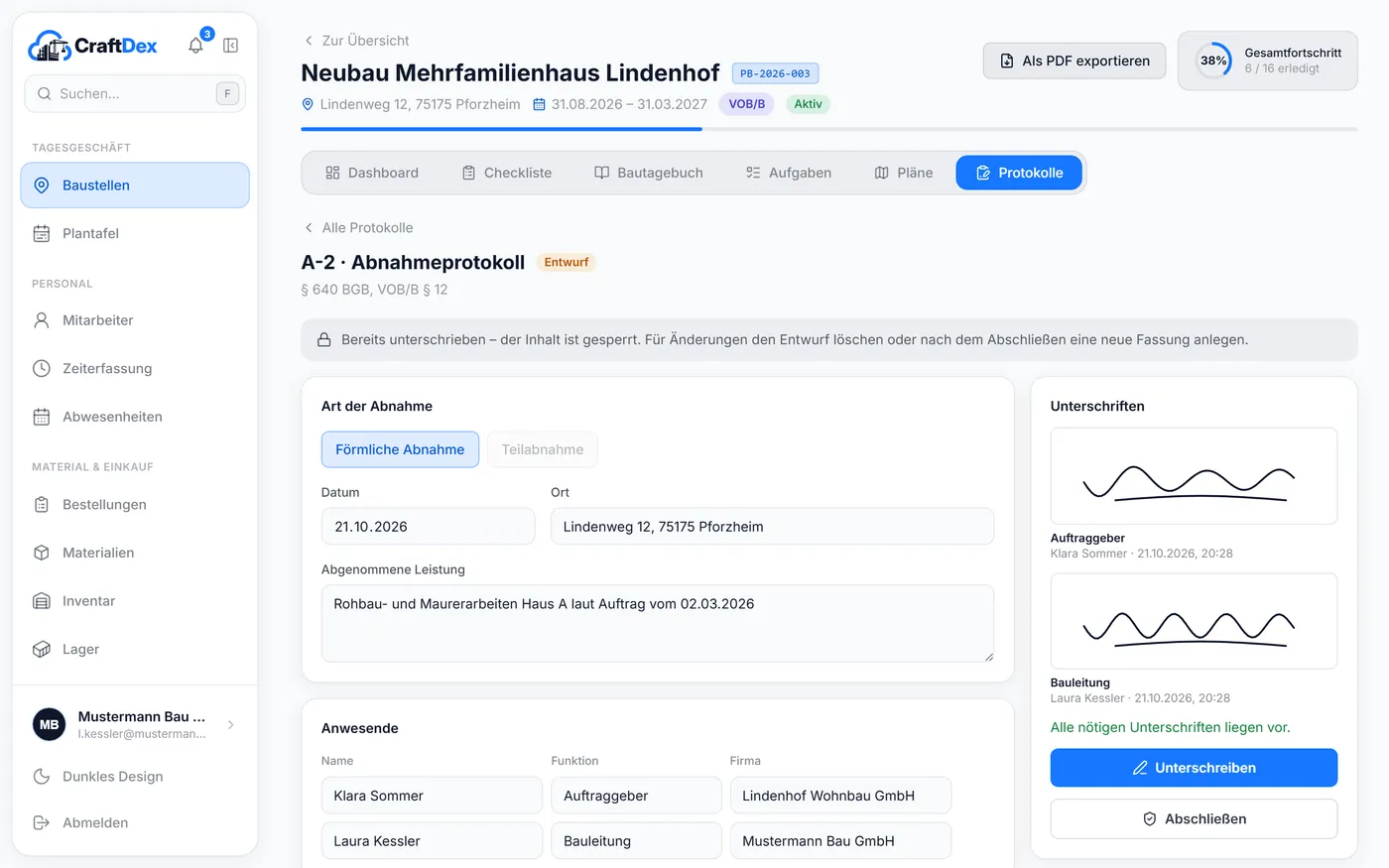

Unterschreiben lassen
Auf „Unterschreiben“ tippen, Rolle und Name wählen und mit Finger oder Stift unterschreiben – am Handy dreht sich die Ansicht dafür ins Querformat. Ab der ersten Unterschrift ist der Inhalt gesperrt; unterschreibt dieselbe Person erneut, ersetzt die neue Unterschrift ihre frühere.
- Schritt 5 von 5
Abschließen und PDF
Sobald „Alle nötigen Unterschriften liegen vor“ erscheint, auf „Abschließen“ klicken. Das Protokoll ist danach unveränderbar. Das PDF mit allen Unterschriften erzeugen Sie im Browser mit „PDF“ oder in der App mit „PDF teilen“ – etwa zum Weiterleiten an den Auftraggeber. Korrekturen sind nur noch als neue Fassung möglich.
Gut zu wissen
- Das Abnahmeprotokoll füllen Sie im Browser aus – ideal auf dem Tablet bei der Begehung.
- Bei Behinderungs- und Bedenkenanzeigen wählen Sie Fotos der Baustelle aus; sie erscheinen im PDF.
- Einen Regiebericht können Sie auch ohne Gegenzeichnung des Auftraggebers abschließen (VOB/B § 15 Abs. 3).
Nächste Anleitungen
Werkzeuge und Baumaschinen per QR-Code
Werkzeuge und Baumaschinen anlegen, QR-Codes drucken, Geräte in der App entnehmen und einlagern – Wartung und UVV-Prüfung immer im Blick.Anleitung lesenQualifikationen und Rechte verwalten
Qualifikationen wie Führerschein, Ersthelfer oder Unterweisung mit Erinnerung eintragen und App-Funktionen je Rolle per Häkchen freigeben.Anleitung lesenErste Schritte: Betrieb einrichten
Registrieren, Firmenprofil ausfüllen und Benachrichtigungen festlegen – so ist Ihr Betrieb in wenigen Minuten startklar.Anleitung lesenPassende Funktionen

Noch Fragen?
Weitere Anleitungen finden Sie in der Academy – oder Sie schreiben uns direkt.
